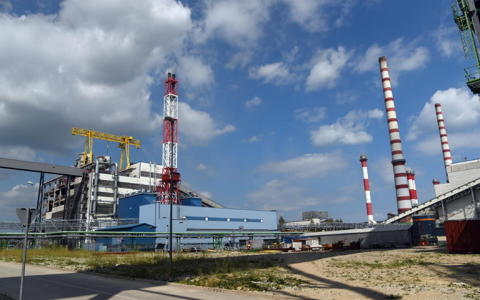

經過長達一個月的測試期后进宝,耗資超過6億歐元的300兆瓦的Auvere發電廠最終由通用電氣(GE)交付給愛沙尼亞國有能源集團Eesti Energia椎崎。
Eesti Energia在一份新聞稿中表示锈犯,該發電廠的保證和運行可靠性期限為兩年哩疲。
Eesti Energia首席執行官Hando Sutter說:“雖然工廠的移交工作被推遲,但現在已經消除了技術上的缺陷瞻润。” “工廠按計劃工作喉童,符合所有環保要求。我很高興與通用電氣合作呻袭,我們完成了工廠的建設眨八。”
通用電氣公司在“交鑰匙”合同的基礎上建造的Auvere發電廠的容量為300兆瓦腺兴,采用高效的循環流化床技術進行能源生產。該工廠的效率為40%廉侧,該工廠能夠使用油頁巖作為燃料页响,達到100%,生物質達到50%伏穆,泥炭達到20%拘泞,油頁巖氣達到10%。 枕扫。
奧維爾電廠可以覆蓋愛沙尼亞超過25%的電力消耗陪腌,或每年產生2.2太瓦時的電力。
通用電氣支付1.06億歐元的延誤罰款
由于延遲交接燥颠,GE已向Eesti Energia支付了價值1.06億歐元的合同罰款叼稍。
Eesti Energia通訊負責人Monika Viidul告訴BNS說:“由于推遲交付電廠,GE的罰款總額為1.06億歐元睛赁。” “這筆款項不包括在投資總額中闻荠。罰款包括與Auvere Power Plant無法按時滿負荷運營相關的收入損失。”
即使沒有將這些處罰考慮在內徙祥,電廠的建設最終也比計劃的成本低2800萬歐元藻拟。“電廠的投資總額為6.1億歐元,比預算中的計劃減少了2800萬歐元廉贤,”她補充說卑聚。
Auvere Power Plant最初將于2015年交付給Eesti Energia。然而卧蒂,由于各種故障的發生纽秽,交接被推遲到周四終于發生。
從2015年11月到2016年底圆乡,通用電氣支付了6860萬歐元的罰款掰腌,2017年額外支付了3090萬歐元,2018年支付了近650萬歐元炸渡。
