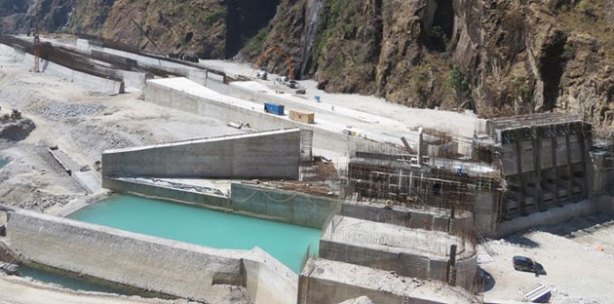

Tamakoshi Jalvidyut公司已開始在Upper Tamakoshi水電項目下游開發一個梯級電站啄寡,目前正在建設中汤史。Tamakoshi V將使用456 MW Upper Tamakoshi水電項目尾水中的水將其渦輪機轉為99.8 MW的水力發電郑兴。
Tamakoshi Jalvidyut是尼泊爾電力局(NEA)的全資子公司稚铡,計劃在2019年中期開始建造Tamakoshi V水電項目色冀。它已經要求招標人對承包商進行資格預審在旱,以實施該項目的第一個包,其中包括民用和流體力學工程磨确。
據該公司稱沽甥,它將很快邀請招標人對該項目的第二個包裹進行資格預審,其中包括機電工程乏奥。資格預審的申請人必須參加最終招標程序才能獲得水電項目建設合同摆舟。他們將根據他們的技術和財務建議進行評估。首先英融,對承包商的技術建議進行評估盏檐,技術合格的最低投標人將獲得合同。
“完成整個采購過程大約需要六個月驶悟,”Tamakoshi Jalvidyut公司首席執行官Nasib Man Pradhan說。“我們的目標是到2019年中期開始建設該項目材失。”
由于Tamakoshi V將建在Upper Tamakoshi的下游并利用其排放的水找塌,因此不需要單獨的大壩,這意味著該項目可以以很少的成本建造困煤。根據Pradhan的說法鸥萌,該項目的開發成本估計為1.5億美元,并正在尋求亞洲基礎設施開發銀行(AIIB)的財政援助技蝌。
這家總部位于中國的多邊貸款機構的官員已經訪問了Dolakha區的項目現場壹霍。“盡管尚未就貸款作出決定牌完,但我們已與多邊貸款機構簽署了一份備忘錄,以資助該項目的建設建鹿,”普拉丹說坎谱。
雖然正在努力加快Tamakoshi V,但上游Tamakoshi水電項目的建設已經推遲捍瘩。由于被雇用執行水力機械工程的印度承包商進行了稀釋念婶,因此超過95%的建筑工程完工的Upper Tamakoshi已經停工。
印度承包商尚未開始在隧道中安裝壓力鋼管署弯,這是其任務的主要組成部分分搞。壓力水管將水從隧道輸送到動力室中的渦輪機以旋轉它們以發電。
