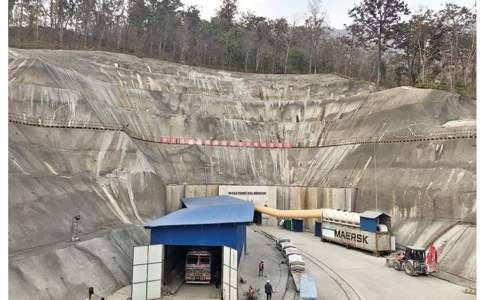

2018年8月26日 - 在過去9個月中康蚯,Bheri Babai Diversion Multipurpose Project使用隧道掘進機(TBM)完成挖掘12公里隧道中近60%的隧道。灌溉和水電項目正在使用該機器在該國首次挖掘隧道爵倚。
根據項目辦公室的說法侦纳,他們完成了7.1公里的隧道,并安全通過了5至6公里范圍內的隧道弱區也您,這可能擾亂了挖掘工程勤焕。
“如同詳細設計所指出的那樣,TBM可以安全地清除危險區域愕炸,其余的隧道鉆孔過程預計會順利進行而不會出現重大故障疮丛,”Behri Babai前項目負責人Siva Kumar Basnet表示。幾天前轉到能源部水資源和灌溉部辆它,完成了他在項目辦公室的任期誊薄。
12公里的隧道是灌溉和水電項目的關鍵組成部分之一,它將用于將水從Bheri河轉移到Babai河锰茉,以灌溉農田和發電呢蔫。
目前,項目辦正忙于完成項目的水電站組件和廠房的詳細設計飒筑。一旦項目完成設計片吊,它將啟動全球招標,任命承包商建設水電站协屡。“尚未負責該項目的新項目負責人將能夠提供確切的時間表來招標俏脊,”Basnet說。
雖然中國海外工程集團已被任命為該項目灌溉部分的承包商肤晓,但將聘請一個單獨的承包商來建設水電部分爷贫。
Bheri Babai是一個民族自豪項目,位于尼泊爾西部Surkhet區的Bheri-Ganga市材原。它將有一個15米高的大壩偏团,從Bheri河到Babai河每秒可以轉移40立方米的水。這些水將用于在Banke和Bardia地區全年灌溉51,000公頃土地猎递。該項目還將產生48兆瓦的電力库忽。
灌溉和水電項目是該國的戰略項目之一,因為它有望通過提高農業產量來緩解中西部地區的糧食危機乡试。
政府已于2012年7月邀請投標建設該項目拌九,但缺乏資源和延遲任命承包商使這項為期四年的項目無法啟動。該項目的建設終于在2015年4月由當時的總理吻蟹,已故的Sushil Koirala揭幕恐丧。
該項目的總成本估計約為160億盧比瀑乡。預計將向該州提供31億盧比的間接財政捐助,并通過電力銷售直接貢獻21億盧比晚沙。
