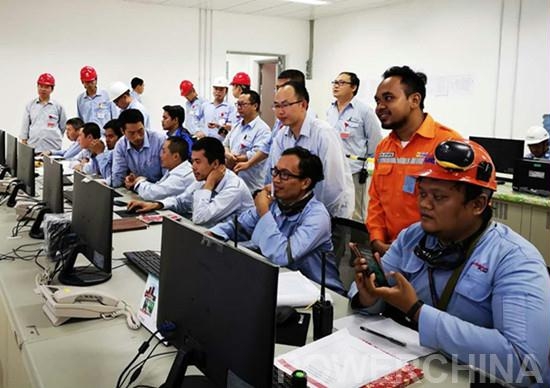

8月15日22時蟆导,在中國電建集團江西省電力建設有限公司成立60周年華誕前夕仪芒,從印尼瑪拉札瓦項目調試事業部傳來喜訊示谐,由其承擔調試的瑪拉札瓦電站1號機組首次并網一次成功套蒂。
瑪拉札瓦2×27.5兆瓦燃煤電站項目位于印度尼西亞東加里曼丹省的瑪拉札瓦(Muara Jawa)地區Teluk Dalam Village 村商爆。該項目由山東電力建設第三工程公司(SEPCOⅢ )總承包候隘,江西電建公司承擔機組調試任務卡涮。這是中國電建集團旗下贛魯兩地電建公司在調試業務上的首次合作请状,充分體現了雙方強強聯合、優勢互補饼簸、共同前進的發展理念臼磁。
項目自2017年4月啟動以來,江西電建公司調試事業部克服了電站配套的電力外送線路嚴重誤期導致廠用電無法倒送的巨大困難倾皿,靈活安排分系統調試任務吊磕,發揮調試專業優勢,于2018年3月10日創造性地實現了無廠用電黑啟動并網的目標惩阶,徹底擺脫了無廠用電導致嚴重窩工的被動局面挎狸,為今天與外網成功并網打下了堅實的基礎,獲得了山東三公司的高度評價;其次断楷,在外網完工節點拖延整整12個月的情況下(原計劃2017年7月8日倒送電锨匆,實際于2018年8月4日倒送電),調試事業部合理調配技術人員冬筒,既滿足現場工作需要恐锣,又最大限度控制人工成本。在企業轉型升級戰略的引領下舞痰,瑪拉札瓦項目1號機組成功并網為調試事業部“三駕馬車”之一的傳統煤電調試板塊增添色彩土榴,鞏固了市場。
據悉响牛,印尼瑪拉札瓦項目即將進入720小時帶負荷連續考核運行期玷禽,江西電建公司調試事業部將再接再厲,發揮調試主導作用呀打,唱好瑪拉札瓦工程壓軸大戲矢赁,完美履約,再創精品,并為能與“SEPCO Ⅲ ”公司 精誠合作而不斷努力蹈瑟。
